近日,伴随着冬雨,在距离新疆哈密市伊吾县淖毛湖镇约100公里的戈壁滩上,“疆电入渝”哈密—重庆±800千伏特高压直流输电工程(以下简称“疆电入渝”工程)新疆段最后一场导线展放完毕。至此,“疆电入渝”工程新疆段线路贯通,成为工程沿线五个省份中首个线路贯通的省份。

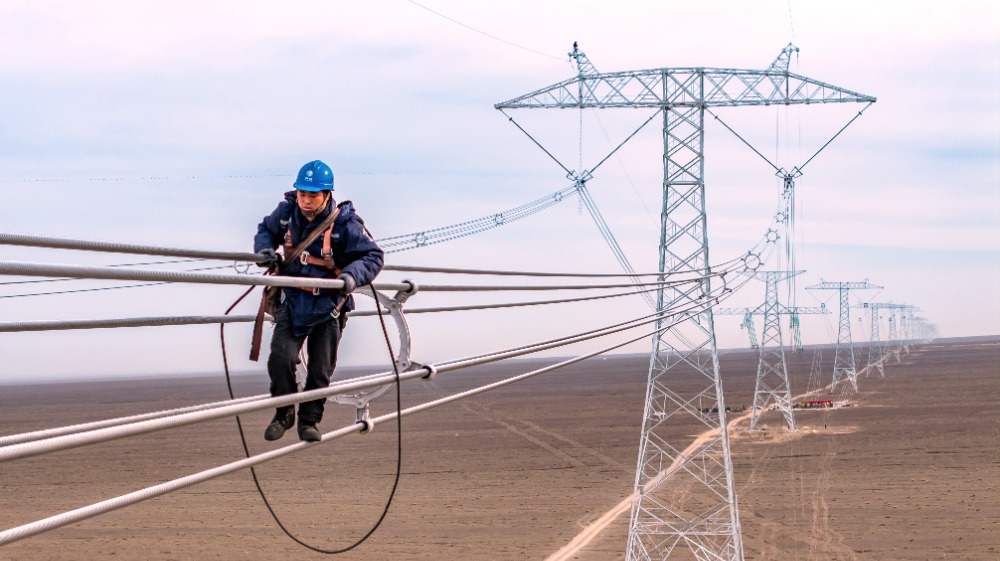

▲近日,施工人员在哈密-重庆±800千伏特高压直流输电线路工程(新疆段)安装间隔棒。通讯员 马元 摄
“严寒天气多、风大,山区环境多变、交通不便,山区无法机械化施工,材料运输困难。这都给施工带来了不少困难。”该工程现场技术专责褚忠凯介绍说,“人重压秤,塔重扛风,为了更好应对大风天气,我们在风速为35m/s的风区塔重增加5.5%,在38m/s风区塔重增加21%。”
“我们增加了铁塔重量,增加工程的抗风性,还架设了7条索道完成山区塔材的运输。”褚忠凯提到,工程在重冰区采用高强度铝合金锻造的固态模锻间隔棒,强度超普通铸造材料两倍,重量轻、强度高、抗冰能力强,能减少风寒导致的导线间碰撞鞭击问题。

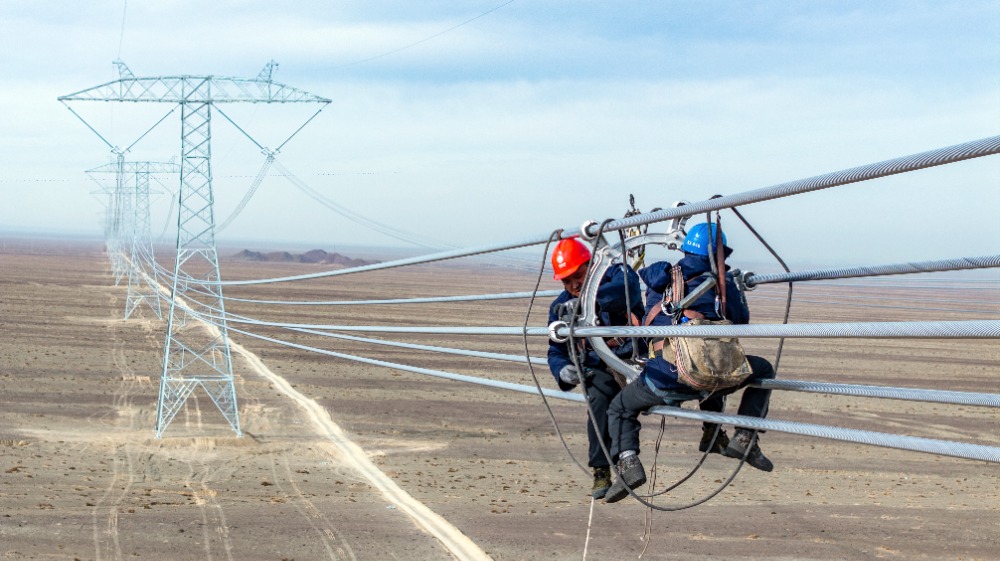

▲施工人员在哈密-重庆±800千伏特高压直流输电线路工程(新疆段)安装间隔棒。通讯员 马元 摄
在“疆电入渝”工程的另一端——渝北换流站正全面进入土建主体施工和电气安装高峰期。

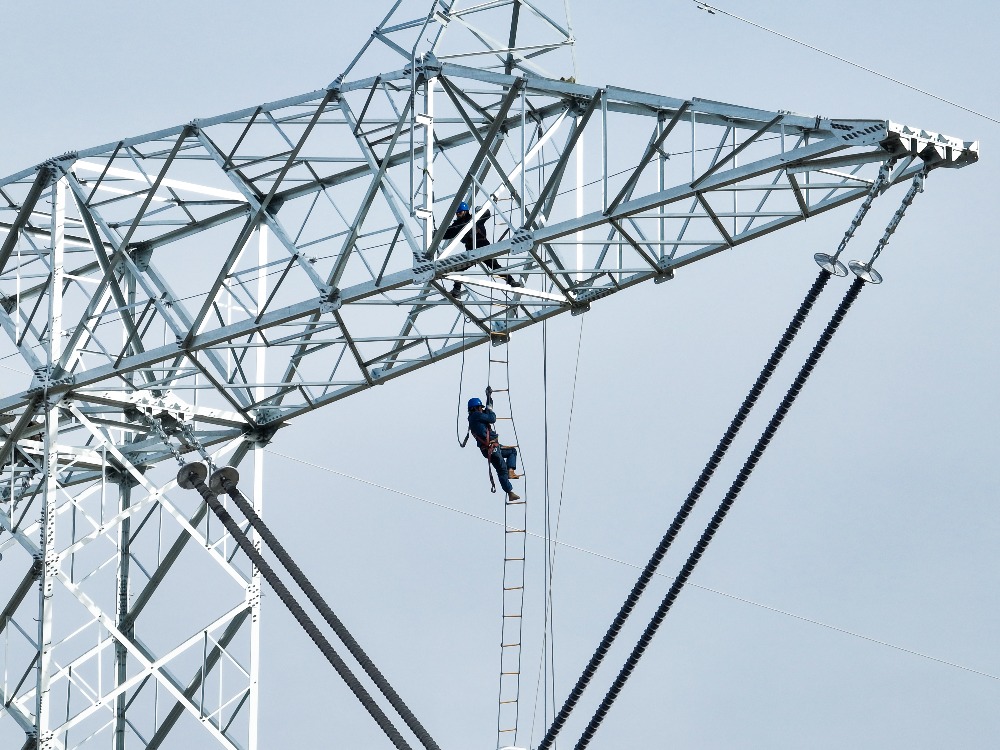

▲施工人员正在哈密-重庆±800千伏特高压直流输电线路工程导线展放现场,开展塔上作业。通讯员 林熙熙 摄
其中,首批换流变压器日前从山东济南出发,途经7省市,水陆联运五次换装,跨越2900余公里,抵达渝北换流站。目前,渝北换流站本体及接地极线路全面开展放线施工,为实现2025年6月投运目标奠定了坚实基础。
“新疆段线路贯通意味着‘疆电入渝’工程的主体建设已全部完成,将在明年上半年完成线路的消缺和验收工作。”褚忠凯说,该工程投产后每年可向重庆输送电量超360亿千瓦时,助力重庆形成“一交一直”特高压输电格局,提升重庆电力供应水平。
当前浏览器版本过低,建议升级到Internet Explorer 9及以上版本或者安装Chrome内核浏览器获得最佳浏览体验。查看详情
更换或升级浏览器以获得最佳体验。
当前浏览器版本过低,可能会有安全风险且无法正常显示。建议您升级或使用其他浏览器。
若您当前使用的浏览器为QQ浏览器或者360浏览器仍出现该提示,请切换至极速模式。
您即将离开“重庆市人民政府网站”
