(欢迎您)注销
当前位置: 首页>政务公开>政府信息公开>法定主动公开内容>重大项目>重大项目推进情况

快来“云监工”!您关注的“路桥隧”建设有新进展啦~

发布时间:2024-11-01 16:07
发布时间:2024-11-01 16:07
字号: [小] [大] 【打印正文】
分享到:

渝长高速复线连接道

目前,渝长高速复线连接道(高速收费站至疏港复线隧道)项目正全力实施疏港复线隧道开挖作业和疏港东立交施工,已完成隧道左线进口开挖102米,出口开挖支护710米,右线出口开挖支护627米;桥梁桩基础完成352根;疏港东立交完成A、B、F 匝道。

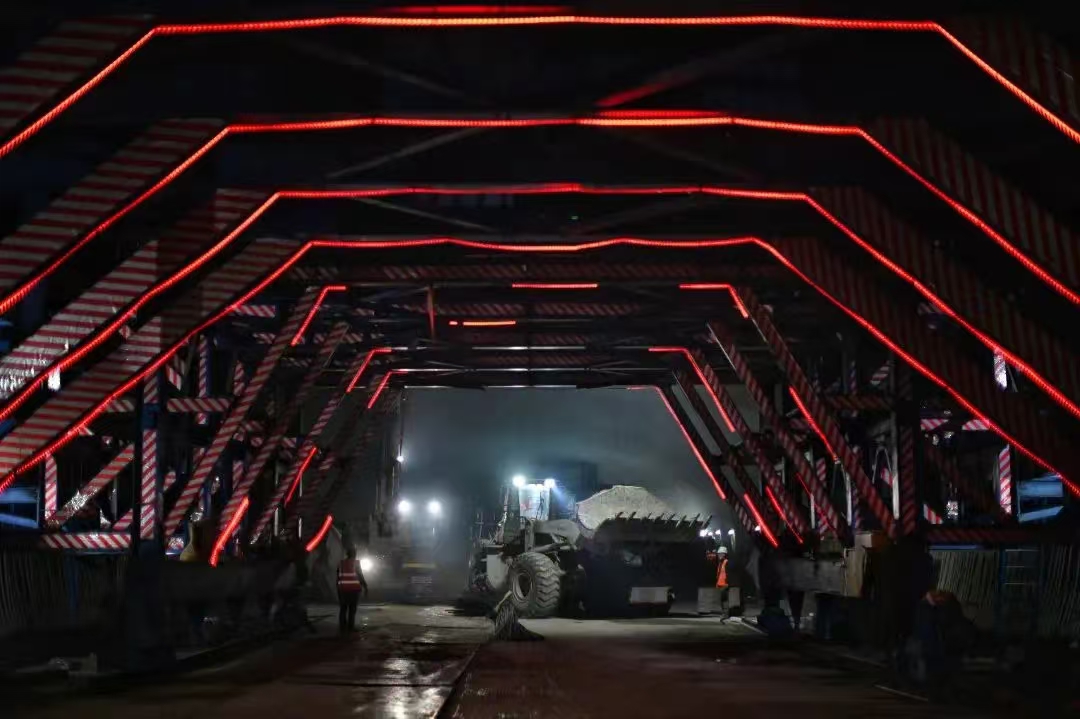

渝长高速复线连接道(高速收费站至疏港复线隧道)项目建设现场

渝长高速复线连接道是重庆市的重点工程,全线长约22公里,按城市快速路标准设计。全线新建互通立交2座、改建互通立交2座,设置出入口10处、隧道4座、跨江大桥1座。线路西起内环快速路大佛寺南桥头,向东经弹子石、唐家沱、鱼嘴片区,终点在果园港接渝长高速复线收费站,与内环快速路、机专线、六纵线、绕城高速等重要道路相交,工程跨越南岸区、江北区、两江新区。

渝长高速复线连接道项目全线通车后,沿线将串联南坪组团、唐家沱组团、鱼嘴组团等多个组团,是重庆中心城区与渝长复线高速公路、绕城高速、三环高速等外围通道之间联系的最便捷的快速通道。

新燕尾山隧道

目前,新燕尾山隧道项目一标正实施隧道管理用房、桥梁栏杆安装、桥面系、10号还建道路水稳层铺筑等施工。桥梁部分已完成拆除模板支架系统,桥梁下方道路交通转换;隧道部分已完成附属设施、机电设备、消防等施工。二标正在施工主线1号桥、苦竹坝立交匝道桥桩基础、下部结构及上部结构施工,主线2号桥、南温泉立交匝道桥桩基础及下部结构施工,沿线挡墙人工挖孔、挡墙支护施工,给排水工程施工,土石方工程施工。

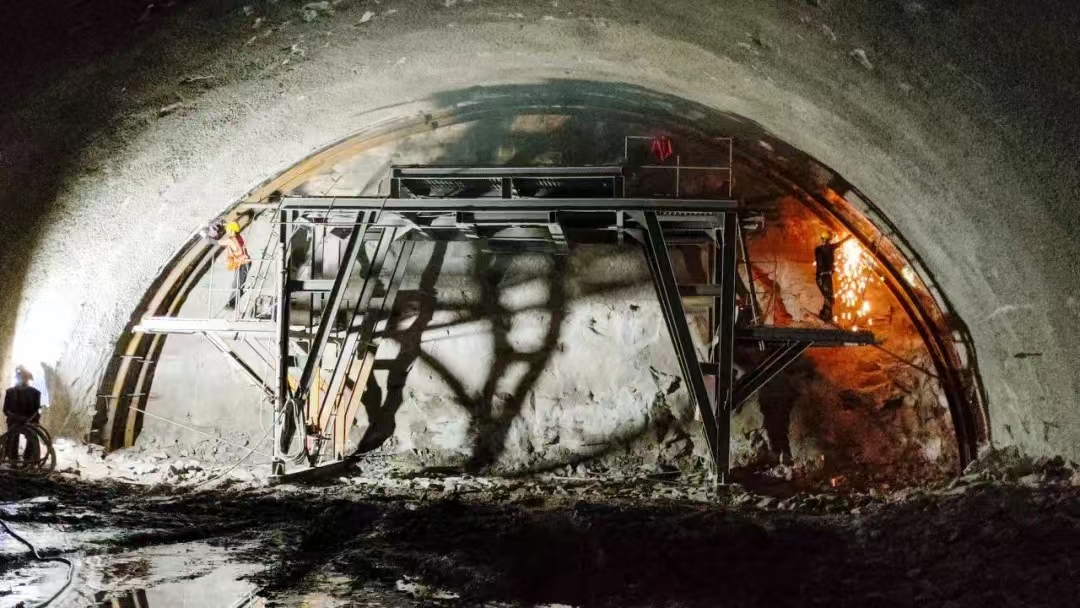

新燕尾山隧道建设现场

新燕尾山隧道项目位于巴南区内环吉庆隧道北侧。工程起于快速路五横线太阳岗立交(不含太阳岗立交),止于内环快速路南泉立交(不含南泉立交),线路全长约6.8公里,双向6车道。项目包括1座长隧道(新燕尾山隧道长约2.5公里),2座互通式立交(南温泉立交、苦竹坝立交)。

项目建成后,从大渡口区可以通过白居寺长江大桥、新燕尾山隧道,便捷到达内环以及渝黔高速、渝黔复线高速公路。

江南隧道及茶黄路工程项目

目前,江南隧道及茶黄路工程项目完成总体工程形象进度62.8%,关键工程江南隧道完成87.3%(左右洞累计完成掘进7138米,左洞贯通仅余480米)。

江南隧道及茶黄路工程项目建设现场

江南隧道及茶黄路工程作为重庆东站重要的配套工程之一,项目分为江南隧道和茶黄路两部分。其中,江南隧道起于辅仁大道,止于兴塘路,主线全长5.55公里(隧道长4.09公里);茶黄路起于南山路,止于江南隧道,与主线合并后接六纵线兴塘立交,全长3.06公里。

项目建成后,将极大地加强重庆东站对外的交通疏散能力,实现南坪与茶园的快速交通联系,能有效缓解真武山及南山隧道的交通拥堵,同时,也将成为南岸区南坪至茶园片区最快速的交通连接道,也是重庆内环快速路的重要分流通道,对促进南坪和茶园片区两大城市副中心一体化发展,带动南山片区旅游经济发展具有重要意义。

我是“渝快小宝”
点击我,为您语音播报

您即将离开“重庆市人民政府网站”
