重庆首座特高压变电站完成整站调试 川渝特高压工程全线完工后,预计每年可输送电量超350亿千瓦时

发布时间:2024-11-28
2024-11-28
字号: [小] [大] 【打印正文】
分享到:

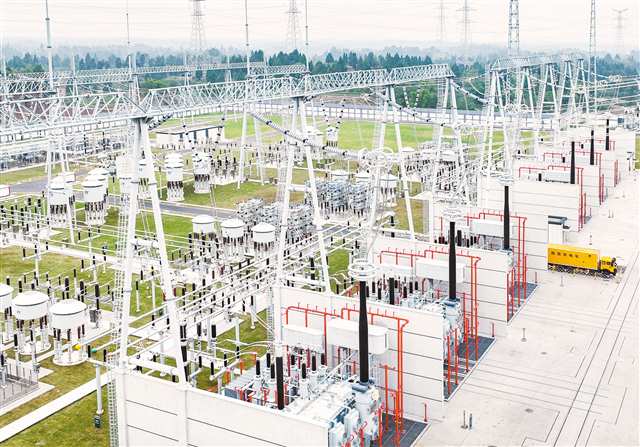

11月25日,铜梁区少云镇,工作人员在巴岳站主控室进行紧张有序的调试。

11月26日,铜梁区少云镇,巴岳站核心设备主变压器准备就绪。记者 张锦辉 摄/视觉重庆

“各项参数均达到设计要求,设备运行稳定可靠。”11月27日12时37分,川渝1000千伏特高压交流输电工程(以下简称川渝特高压工程)顺利完成第一阶段系统调试工作,1000千伏巴岳特高压变电站(以下简称巴岳站)全部设备调试工作顺利收官,目前已具备带电运行条件。

川渝特高压工程是国家“十四五”电力发展规划重点输变电工程项目,是我国西南地区首条特高压交流输电线路。工程起于四川省甘孜州、止于重庆市铜梁区,线路长度658公里。与此同时,工程还在川渝两地新建四川甘孜、天府南、成都东和重庆铜梁4座1000千伏特高压变电站,变电总容量2400万千伏安。

据了解,作为川渝特高压工程在渝变电部分,新建的巴岳站是重庆首座特高压变电站,位于铜梁区少云镇,占地面积263.6亩,新建1000千伏天府~巴岳线路(重庆段)2×21公里,铁塔41座,线路途经潼南、铜梁2个区。

本次调试工作于11月21日启动,11月27日完成,调试内容主要涉及巴岳站2号、3号主变压器、高压电抗器等。其中,巴岳站2号、3号主变调试采用“一键顺控”操作方法,将倒闸操作提升至分秒级,有效提升调试效率和调试安全。整站调试试验期间,站内设备运行稳定可靠,各项参数均达到设计要求。

下一步,待四川境内变电站及线路完成第二、三阶段系统调试工作后,川渝特高压工程将于12月中下旬进入试运行。该工程投运后,西南电网的主网架电压等级将从500千伏提升至1000千伏,预计每年可输送电量超350亿千瓦时,重庆电网将有效承接川西甘孜、阿坝地区水电等清洁能源外送,提升西南地区电力资源利用效率,保障川渝负荷中心用电需求,为进一步推动成渝地区双城经济圈建设提供坚强的电力供应保障。

特写>>>

为了7天的调试,准备了700多个日夜

11月27日12时37分,1000千伏巴岳特高压变电站(以下简称巴岳站)完成整站调试,具备带电运行条件,这标志着距离川渝特高压工程整体投用更近一步。

当天在巴岳站现场,工作人员各司其职:有的紧盯监控屏幕,密切关注着各项参数的变化;有的在现场巡视,确保设备安全稳定运行,一切紧张有序。

“各项参数均达到设计要求,设备运行稳定可靠……”当完成整站调试的消息传来,现场顿时爆发出热烈的欢呼声。大家相互拥抱、击掌庆祝,有的人眼眶湿润了——为了这一刻,他们精心准备了700多个日日夜夜。

巴岳站完成整站调试前,工作人员做了哪些准备?克服了哪些困难?记者进行了打探。

细心

运维人员如履薄冰

核对上万步操作确保无误

11月26日晚上8点,巴岳站主控室内灯火通明。

“拉开天岳Ⅰ线T05317刀闸”“后台检查天岳Ⅰ线T05317刀闸三相确已拉开”……

运维值班长熊敏、运维正值程思雨以及运维副值赵悦彤认真核对操作票,仔细检查每一个操作步骤,逐条审查操作票内容,面对分歧时认真推敲,确保每一个指令都能顺利执行。

开关设备运行、启动断路器保护、充电保护停用、合闸……从21日到27日,熊敏等人平均每天会从调度中心收到80张操作票,操作单位、内容、注意事项、完成时间都会一一列明。“操作内容经常会重复,一天之内要倒闸好几次,一周下来我们要进行上万步操作,每一步都需要严谨核对精细演练,一步都不能错。”程思雨介绍,每天的工作可以说是如履薄冰,但她笑称,无限量供应的咖啡,足以帮助她们克服重复操作下的疲乏和厌倦。

在主控室另一侧,技术员邹铃尉和运维值班长余甜甜在进行现场信号的核对工作。她们根据电表内容,逐一查找回路图,确保每一个信号都准确无误发送至监控后台,为后期运维监盘做好铺垫。

“运维人员就像是急诊医生,通过光字、报文来诊断设备存在的问题。”邹铃尉解释说,不同颜色和闪烁方式的光字指示设备的不同状态,如正常、故障、异常等;报文指的是传输的信息数据包,包含了设备的实时状态、测量值、告警信息等重要数据。

责任

毫厘不让的“恶人”

也有温情的一面

“妈妈,我好想你,你到底什么时候回家啊?”当听到电话里传来儿子的声音,国网重庆超高压公司特高压交流运维中心副主任李娜突然觉得鼻子有些发酸,也有些哽咽了。记者见到她时,已经持续工作十多个小时的她眼睛布满血丝,声音也变得沙哑。

从今年2月开始,李娜就全身心扑在川渝特高压工程第一线,吃住都在巴岳站,一周难得回家一次,根本顾不上照料家里。

在场同事难得看到她如此温情的一面。嗓门大、要求严,像个“恶人”,是大家对李娜的第一印象。“说实话我不喜欢当这个‘恶人’,‘恶人’难当又不得不当,必须坚持每一项技术标准才能确保工程质量。”李娜回想起之前在验收阶段,发现110千伏电抗器本体支柱及引线支柱垂直精度问题,“当时我立即和业主项目部沟通,督促厂家整改全部支柱,确保精度都符合要求后才验收。”

“这是第一条落地重庆的特高压工程,操作必须慎之又慎。”李娜说,为了积累特高压变电站运维管理经验,她和同事还抽空去1000千伏赣江、潇湘变电站参观学习,完善巴岳站管理细则。

“虽然这一年没顾上自己的家,但我相信儿子看到宏伟的特高压工程,感受到未来用电无忧时,一定会为他的妈妈感到自豪!”李娜表示。

智能

数字孪生的巴岳站

每颗螺丝都三维可视

“核对当前状态为热备用状态,选择目标状态为运行状态,生成操作任务”“操作任务正确,操作条件满足,打印操作条”……“点击预演按钮,撤离现场人员”……

轻点鼠标,运维班班长徐波与运维正值黄舰卫启动了“一键顺控”程序,预演提示正确后,监护人发出确认及执行命令:“倒计时5、4、3、2、1,执行!”

记者在显示屏上看到,几秒内,2号主变压器从热备用转为运行状态。

“过去,这样的倒闸操作需要操作人员和监护人员不断重复发令、复诵、操作、现场检查等步骤,耗时耗力。”在一旁全程观察的国网重庆超高压公司现场调试工作总指挥沈红莲告诉记者,“一键顺控”通过自动控制、状态识别等智能技术手段,将大量繁琐、复杂的人工操作转变成数字化程序操作。

“我们把人工倒闸操作工序提前输入到电脑上。需要对变电设备进行倒闸操作时,操作人员不需要前往现场,只需要在电脑上点击‘一键顺控’指令,就能实现变电站设备‘冷备用、热备用、运行’三种状态的转换。”沈红莲介绍,巴岳站70个操作“一键顺控”,50分钟内1000千伏设备就可全部转热备用,而如果是人工操作,大概需要5个多小时。

在主控室第三排的电脑屏幕上,记者惊奇地发现了巴岳站的“分身”——巴岳数字孪生站,这个三维模型几乎一比一“复刻”了巴岳站。大到外部环境、建筑外观到建筑内部结构,甚至每一颗螺丝都三维可视。镜头拉近,任何细微的变化都逃不过监控人员的眼睛。

“这不是一个简单的模型展示,变电站的动态数据都会同步到系统中来。你看,电流、电压、变压器的油位这些数据,数字孪生变电站与实体变电站完全一致。”徐波告诉记者,运维人员无须亲临现场,就能通过数字孪生系统对变电站进行监控,沉浸式“巡检”效率更高。
